24 октября 2026 года Севастополь начал подготовку к новому отопительному сезону. На сегодняшний день жилищно-коммунальный комплекс и социальная сфера готовы к работе в зимних условиях. Такое сообщение было распространено правительственными СМИ. Однако, уже целый год в информационном пространстве города не звучит информация о том, как продвигаются работы по децентрализации системы отопления Нахимовского района и Инкермана. А именно, ведется ли строительство новых блочно-модульных котельных?

Два года назад, в начале октября 2024 года, власти Севастополя рапортовали о новом витке развития городской инфраструктуры. В частности, речь велась об улучшении качества системы отопления в Севастополе. Именно эта тема получила поддержку в Совете Федерации в ходе Дней Севастополя в верхней палате Российского парламента.

Ожидалось, что 11 новых котельных будут работать в зоне теплоснабжения Севастопольской ТЭЦ и позволят обеспечить качественное теплоснабжение почти 30 тысяч жителей Нахимовского района. Сообщалось, что по данным объектам заканчиваются проектно-изыскательные работы (ПИР), подписаны контракты на строительно-монтажные работы (СМР).

Единственным подрядчиком по исполнению всех контрактов выступило московское ООО «Кирсан Капитал», которое, изменив название, в настоящее время обозначена как ООО «К-2».

Из открытых источников известно, что всего в 2024 году данное предприятие получило 11 государственных контрактов на СМР блочно-модульных котельных на общую сумму около 1,9 млрд рублей.

Последняя информация о том, как исполняются данные контракты была озвучена в феврале 2026 года, во время встречи губернатора Севастополя с председателем Совета Федерации РФ Валентиной Матвиенко. Из сообщения следовало, что пять котельных уже построены, остальные будут достроены в этом году.

Однако нынешнее состояние строительных площадок, на которых должны появиться котельные, вызывает большое сомнение в том, что они вообще когда-нибудь будут достроены.

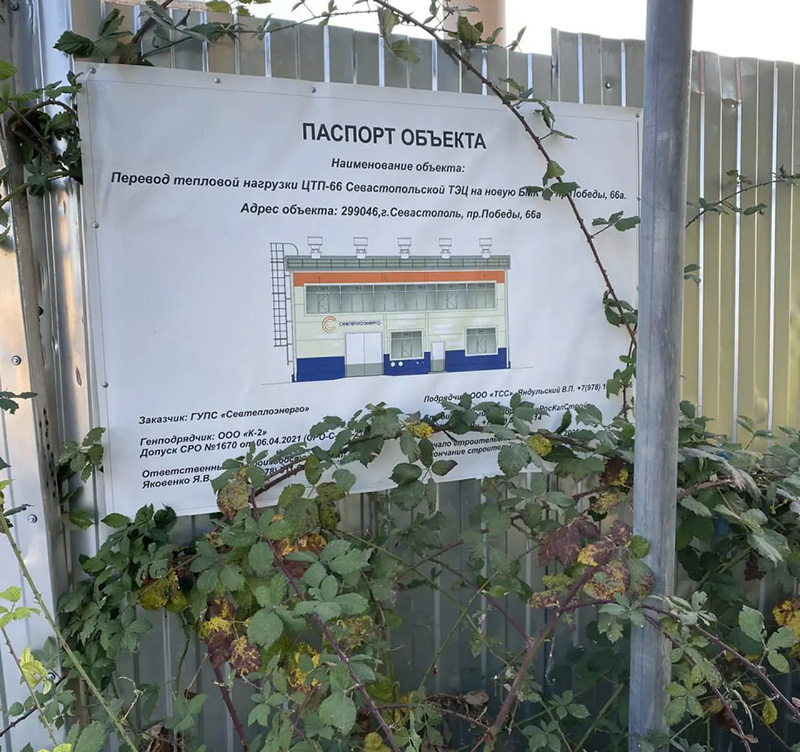

Например, вот как выглядит исполнение контракта по СМР на объекте: «Перевод тепловой нагрузки ЦТП-66 Севастопольской ТЭЦ на новую БМК по пр. Победы, 66а».

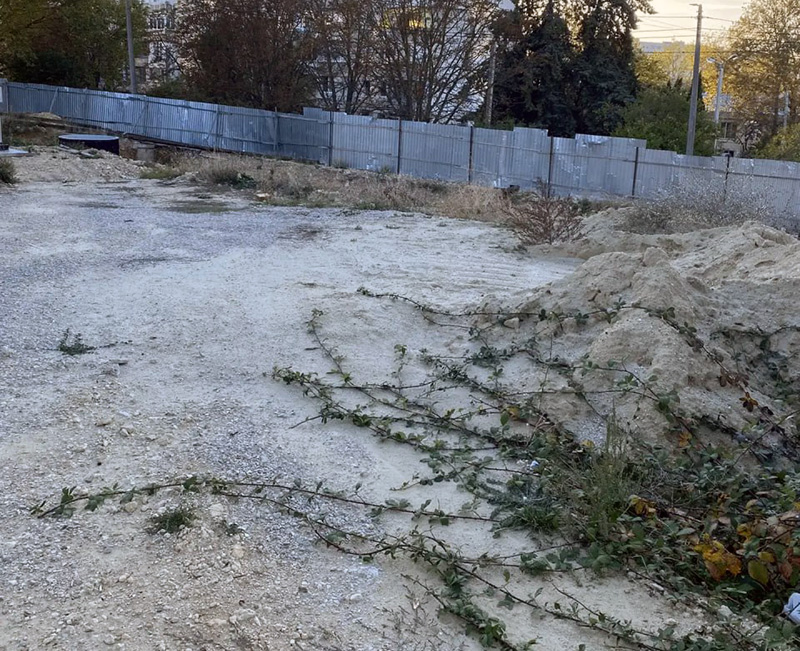

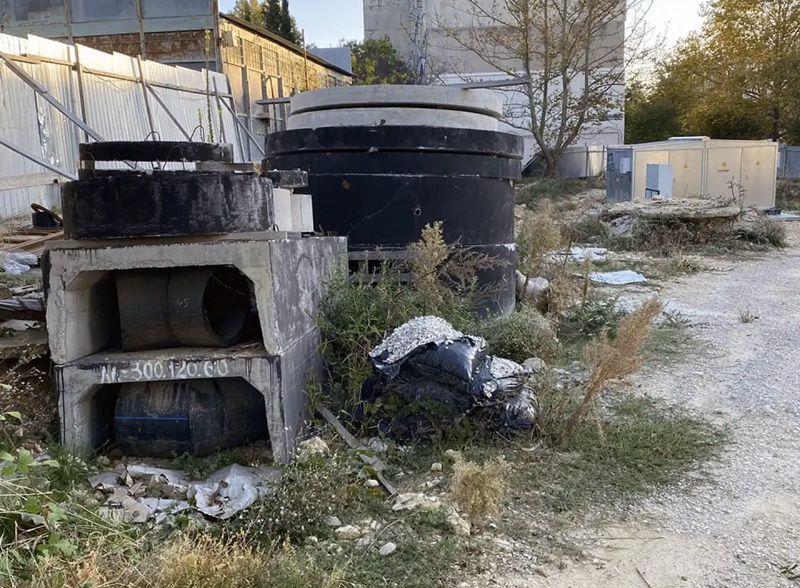

Кроме ветхого забора, обвитого ежевикой, там нет ничего. А между тем, срок исполнения контракта обозначен декабрем 2026 года. Размер аванса составлял 50% (фактически оплачено 87 млн 228 тыс. р.). Исполнение — «ноль», зато штрафов начислено на 800 тыс. рублей.

По другим контрактам картина варьируется. Например, выполнение СМР на объекте: «Перевод тепловой нагрузки ЦТП-64 Севастопольской ТЭЦ на новую БМК по пр. Победы, 6а».

Судя по размещенной в системе госзакупок информации, контракт исполнен на 80% (на 86 млн. из 113 млн.), при этом претензий за несвоевременное выполнение работ получено почти на 5 млн. рублей. Окончиться работы должны были 30 декабря 2025 года.

Выглядит эта котельная вот так.

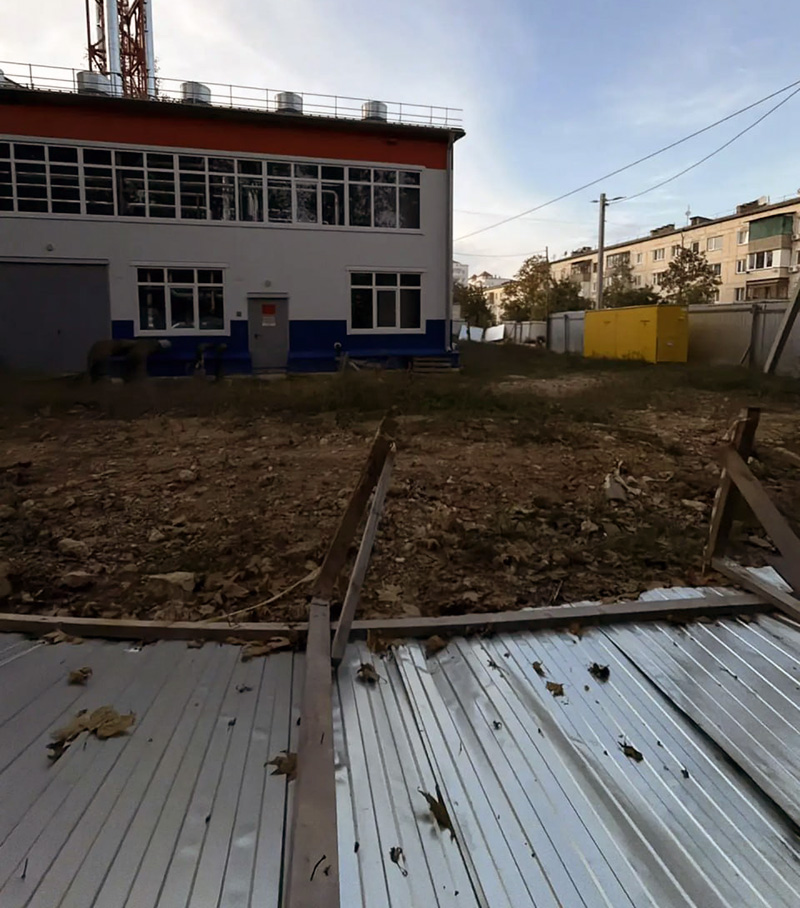

В разгар рабочего дня подготовки города к отопительному сезону на объекте никого нет; ветром гоняет упавший забор.

Также известно, что за прошедшие два года финансовая деятельность подрядчика сильно пошатнулась, имеется долги по налогам, есть сведения о приостановлении операций по счетам на 21 октября 2026 года. При этом, попыток разорвать неисполненные контракты и вернуть деньги в бюджет горхоз Севастополя пока не предпринимает.

Отсюда вопрос. Какова вероятность, что в этом году новые котельные начнут отапливать микрорайоны? Скорее всего, они останутся зависимыми от старой ТЭЦ, о состоянии которой также ничего не сообщается?
